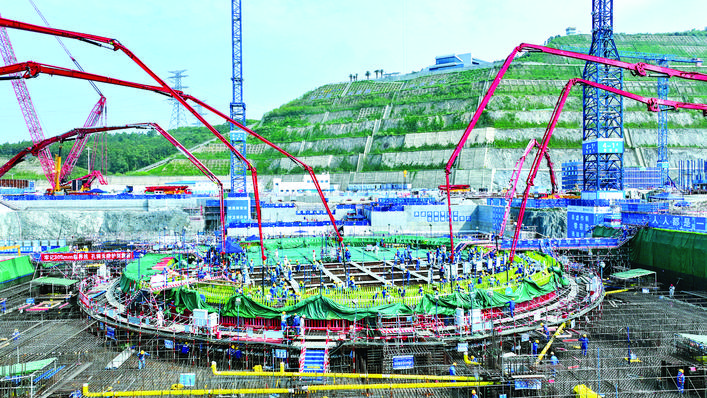

5月10日,中廣核廣東太平嶺核電項目4號機組開始核島第一罐混凝土澆筑。記者湯渝杭 攝
5月10日,中廣核廣東太平嶺核電項目4號機組開始核島第一罐混凝土澆筑(FCD),標志著該機組主體工程正式開工,太平嶺核電項目二期工程建設工作全面展開。
廣東太平嶺核電項目是粵港澳大灣區首個采用我國自主三代核電技術“華龍一號”的核電項目。按2025年國內核電平均利用小時數測算,4號機組建成后預計年發電量超90億千瓦時,可滿足約100萬人口的年生產生活用電需求。本次澆筑的反應堆廠房筏基為半徑27米、高度3.7米的圓柱體,混凝土總澆筑量約8600立方米,預計連續施工約60小時。
自太平嶺核電二期項目建設工作啟動以來,項目團隊以自主創新為引領,全面推行“模塊化、機械化、自動化、數智化、本質安全化”等“五化”建造,已落地700余項改進措施。其中,現場三維聯合設計中心實現了設計圖紙與施工數據的“一鍵貫通”,鋼筋怎么排、管線怎么走,先在模型里跑通再照單施工。與此同時,門框一體化施工方案優化、核島筏基施工組織優化等多項新技術均為中廣核旗下核電項目首次應用,為“華龍一號”批量化建設積累了可復制的經驗。
據悉,太平嶺核電項目規劃建設6臺“華龍一號”核電機組,分三期建設,目前已核準4臺。項目1號機組已于2026年4月20日投產發電;2號機組于2026年5月3日完成首次核燃料裝載工作,正式進入帶核調試階段;3號機組于2025年6月10日主體工程開工,目前已進入土建高峰期,整體建設工作穩步推進。
“中廣核廣東太平嶺核電廠4號機組核島澆筑第一罐混凝土,是繼1號機組正式投產、2號機組首次裝料后,項目迎來的又一重大節點,標志著太平嶺核電項目二期工程進入全面建設階段?!敝袕V核惠州核電有限公司黨委書記、董事長章國強介紹。
能源是經濟社會發展的重要物質基礎和動力源泉,關系到國計民生和國家安全。當前,我國正加快構建清潔低碳、安全高效的新型能源體系,建設能源強國。核能是綠色低碳清潔高效的能源,對保障我國能源安全實現“雙碳”戰略目標具有重要意義。太平嶺核電廠是惠州打造“風光核氣儲”多能互補清潔能源產業集群的重要支撐,也是惠州落實碳達峰碳中和戰略、推動清潔能源高質量發展的生力軍。
太平嶺核電項目全面建成投產后,將有力支撐惠州打造粵港澳大灣區清潔能源中心,進一步夯實粵港澳大灣區中長期電力安全保供能力,加速廣東省能源綠色低碳轉型,為區域經濟社會高質量發展提供強有力的保障。
記者謝寶樹 通訊員董華波
